三峡电站输电线路首次采用直升机吊装作业
2021-11-26

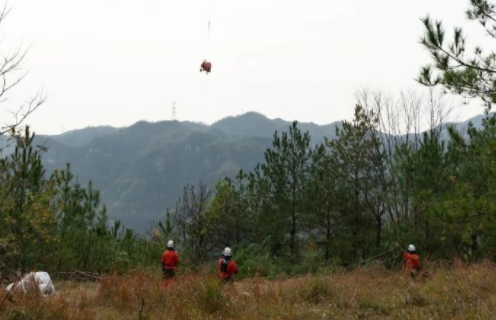

本网讯(唐东军 何伟)11月22日,随着“哒哒哒”的轰鸣声,一架红色直升机将1台重达3.1吨的施工设备——张力车,精准投放到湖北省宜昌市夷陵区黄花镇张家口村海拔550米的500千伏峡林二三回148号塔边,给线路迁改作准备。这是三峡电站外送输电线路迁改施工首次采用直升机吊装作业。

围绕三峡电站,共有18条500千伏超高压输电线路,将绿色电能源源不断输送到华东、华南等地区。湖北省“九纵五横三环”重点工程——翻坝江北高速公路,共计穿越国网湖北检修公司10条三峡电站外送输电线路,按照国网技术标准要求,为保障湖北主网和高速公路网的安全运行,需对10条线路12个穿越点实施改造。其中,改造难度较大的是500千伏峡林二三回线148号至150号线,此迁改施工区域地势陡峭,山路崎岖。在当前迎峰度冬保供电关键时期,如采用传统的骡马或人工方式运输大型工器具、设备及工程材料上山,周期较长,风险也大。面对难题,国网湖北电力、国网湖北检修公司与国网通用航空有限公司积极沟通,根据当地气象条件,制定了施工成本更低、安全系数更高的直升机吊装作业方案。

11月22日,恰逢“小雪”节气。工地上,暖阳高照,风速微弱,适宜作业。当日,直升机吊装作业5个架次,运送张力机、成捆电缆线等大型施工设备及工器具计10多吨物资上山。

项目负责人金哲介绍说,通过直升机吊装作业,简化了施工工序,原来10多天的工期,可缩短至6天。等11月27日工程结束后,直升机还计划飞行10架次,将约22.8吨的物资运下山。此举既保障了三峡电能外送和翻坝江北高速公路畅通,又保护了当地环境。

声明:转载此文于“长江三峡集团有限公司”,转载是出于传递更多信息之目的,若有来源标注错误或侵犯了您的合法权益,请在30日内与本网联系,我们将第一时间更正、删除,谢谢。
